豆丁施工編輯整理 一、案例工程概況 案例工程由4棟高層、11棟多層和1個地下一層地下車庫組成,總建筑

豆丁施工編輯整理
一、案例工程概況
案例工程由4棟高層、11棟多層和1個地下一層地下車庫組成,總建筑面積約.83m2。根據現行質量驗收,確保質量達到"金陵杯“標準。

二、安全文明施工

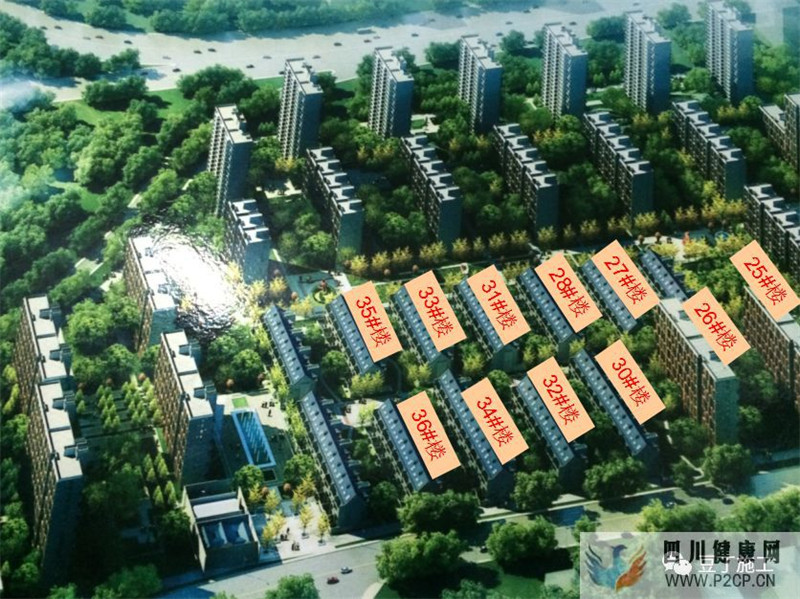

1.現場平面布置
2.現場平面布置及區域功能劃分
工地大門采取人車分流系統,將行人和機動車完全分離開,互不干擾,對于緩解工地交通壓力起到了很重要的作用。
3.洗車池
洗車池詳圖
4.工地對面安全通道旁邊設置了限速牌、LED顯示器、路牌。
并在場地上設置了班前講評臺項目管理人員輪流向工人講解安全規章制度,安全文化、機械設備操作規程等知識,讓大家時刻牢記安全,事事關注安全,營造良好的安全文化氛圍。
5.施工現場各個重要部位安裝攝像頭把控施工現場全過程,包括現場形象衛生、材料進出消耗、工藝操作規范、質量巡查驗收四個方面,為工地帶
來以下三大實在好處:
① 隨時隨地查看工地現場視頻;
② 監督現場形象衛生、文明施工狀況;
③ 監控材料進出及消耗,有效防止假冒偽劣材料進入現場。
6.施工現場采用鋼結構安全通道同樣實施人車分流鋼結構安全通道具有以下幾點優點:
(1).施工快捷。
(2).安全性能好。
(3).抗震和防暴風雨、特性強。
(4).可以循環利用。
7.工地大門旁邊設立消防器材演示臺提高員工消防意思。
8.安全通道宣傳標語
9.辦公、生活區
項目部
職工生活區
職工廁所
職工食堂清潔衛生。
10.材料堆積場地
11.安全文明施工措施
施工場地安全防護及外架搭設。
樓層內空洞部位安全防護
樓層內設有休息區
樓層內設有移動廁所,保證現場文明施工及節省工期。
班前安全教育
消防安全演習
場地清理及防塵
三、分部分項工程質量
(一)材料控制
1、施工材料
1)建筑材料、構件、料具應按總平面布局進行碼放;
2)材料應碼放整齊,并應標明名稱、規格等;
3)施工現場材料碼放應采取防火、防銹蝕、防雨等措施;
4)建筑物內施工垃圾的清運,應采用器具或管道運輸,嚴禁隨意拋擲;
5)易燃易爆物品應分類儲藏在專用庫房內,并應制定防火措施。
2、原材料使用和試驗情況
本工程采用的原材料都是先取樣,照樣品質量進行驗收。驗收進場的材料,立即報監理單位和業主,并與現場監理工程師和業主代表一起在現場隨機抽樣送檢測站復檢,復檢合格后才能使用在本工程上。不合格的產品、半成品立即撤出現場,絕不使用在本工程上。
(二)施工過程控制
牢固樹立“百年大計,質量第一”的思想,嚴格按質量保證體系有關程序文件執行。全面開展質量管理意識教育,把質量看成是提高企業信譽和經濟效益的重要手段,牢固樹立對工程質量負責、對業主負責的思想,貫徹生產必須抓質量的原則。加強作業隊自檢、互檢和專檢。
1、施工工序控制
(1)、在主體施工過程中先根據圖紙尺寸,先放線,并做好固定軸線及標高控制,經自檢合格后,報監理工程師查驗,驗證無誤后,組織人員進行下一道施工。然后進行鋼筋的連接及綁扎,見證取樣送檢鋼筋原材料及焊接接頭。報監理驗收合格后進行鋼筋隱蔽。發現問題立即糾正,同時組織原材料,砼由雙龍集團商品砼公司提供先做砼試配送質檢站試壓,合格后報監理工程師查驗。經自檢合格報監理工程師查驗,簽證后根據試配得到的配合比澆筑砼。
(2)、澆注混凝土前,在高低標號交接處事先用密目鋼絲網分隔,待所有高標號砼澆注完,經確認無誤后,才通知砼攪拌站澆注低標號砼。每層砼一次澆注完成,不留施工縫,嚴格按50線控制砼標高及平整度。及時派專人養護,不少于7天。按規范留設標準養護試件、拆模試件、同條件養護試件。
(3)、模板拆除嚴格執行報驗申請制度,待拆模試塊強度合格后,才拆除模板。
2、基礎工程
基礎開挖
基礎磚胎膜
基礎綁扎鋼筋,擋土墻的砌筑
地庫擋土墻粉刷及防水
后澆帶的預留
3、模板組拼
模板組裝要嚴格按照模板配板圖尺寸拼裝成整體,模板在現場拼裝時,要控制好相鄰板面之間拼縫,兩板接頭處要加設卡子,板縫貼面膠,以防漏漿,拼裝完成后用鋼絲把模板和豎向鋼管綁扎牢固,以保持模板的整體性。
拼裝的精度要求如下:
1)兩塊模板之間拼縫 ≤1
2)相鄰模板之間高低差 ≤1
3)模板平整度 ≤2
4)模板平面尺寸偏差 ±3
模板頂板的鋪設。
柱垂直度的校正
頂板的標高及平整度的校正
樓梯上翻三步支模
模板拆除嚴格執行報驗申請制度,待拆模試塊強度合格后,才拆除模板。
4、鋼筋工程
(1)、施工過程中,每層都組織鋼筋驗收,滿足施工規范要求。大家一致認定同意進入下一道工序施工。
(2)、梁、板、柱所用的原材進場后經現場抽樣送檢,均滿足設計和施工規范的要求。
(3)、鋼筋工程:制安的品種、規格、數量、尺寸、保護層以及搭接長度、搭接位置均符合設計和施工規范要求,做好隱蔽驗收記錄,經現場復檢,鋼筋品種、規格、數量、尺寸滿足設計和施工規范要求,保護層均勻,搭接長度、焊接位置準確,同意進入下道工序施工。
(4)、模板工程:制安的模板已刷隔離劑,模板的平整度、接縫均滿足設計和施工規范要求,支撐牢固,經現場自檢,業主現場代表、監理工程師查驗。
(5)、混凝土強度經現場監理工程師和施工現場管理人員現場隨機抽樣,送質檢站檢測,均滿足設計要求。。
鋼筋工程都是隱蔽工程,對工程鋼筋隱蔽前驗收,則必須對照設計圖紙詳細檢查,鋼材要抽樣做強度試驗,不符合強度要求的不準使用;同時,要核對鋼筋的品種、數量、規格、間距、下料長度及鋼筋安放位置,使之符合設計圖紙和規范要求;澆搗混凝土前,必須檢查已布設好的鋼筋是否走位,如有變位應及時進行校正等。
地庫鋼筋
一層板筋。
梁鋼筋的綁扎
澆筑混凝土前的鋼筋驗收及監理的留影記錄。
5、混凝土工程
現澆鋼筋混凝土的質量須符合設計要求、滿足《混凝土結構工程施工質量驗收規范》規定,同時現澆混凝土樓地面表面質量須符合《建筑地面工程施工質量驗收規范》中有關“整體面層鋪設”質量驗收要求,現澆樓板樓地面:表面平整、清潔,無裂紋、脫皮、麻面、起砂等缺陷。
6、質量驗收和檢驗方法
1)頁巖磚及砂漿的強度等級,應符合設計要求,并且要有產品合格證,產品性能檢測報告和試驗報告。
2)砌體水平縫的砂漿飽滿度,按凈面積不應低于90%,豎向灰縫飽滿度不小于80%,砌體不得有瞎縫,透明縫和通縫。
3)砌體的軸線偏差和垂直度,以及一般尺寸的偏差要符合《砌體施工質量規范》標準。
頁巖磚的砌筑
頁巖磚垂直度驗收及驗收合格后張貼合格證。
7、二次結構
填充墻構造柱的設置位置、斷面尺寸見各層建筑平面及相關結施圖紙。除有關圖紙已注明者外,構造柱應在墻體轉角、不同厚度墻體交接處、較大洞口兩側(≥2000)、懸臂墻端部布置,構造柱間距≤4米,且不大于層高2倍。斷面尺寸可據墻身厚度按圖一選用。構造柱應先砌墻后澆柱混凝土,用 C20 混凝土澆筑,砌墻時,構造柱與墻體連接應加拉筋。構造柱上部與梁板連接處應加插筋均見下圖一,填充墻砌筑砂漿等級不應低于M5。雙墻每1.5米以內必須設置拉接墻,拉接墻采用200厚。砌體在構造柱部位應留成馬牙槎,上下皮錯開馬牙槎寬度為60mm,從根部按先退后進的原則留置,間隔一皮砌塊的高度錯槎。構造柱支模前均要貼上海綿條防止漏漿。
二結構施工質量。
8、抹灰工程
內墻粉刷嚴格按照規范及公司要求執行。
粉刷完后的驗收。
總包單位在各工序班組交底時,同時明確各工序班組專人負責工完場清,設置安全文明、成品保護專職小組,當天完工當天完成工完場清工作
9、防水工程
屋面防水的施工。
屋面防水涂厚度的檢查驗收。
10、外墻粉刷裝飾。
外墻粉刷垂直平整的檢查,驗收合格后移交給下個工序的施工單位,保證外墻裝飾質量。
洞石的彈線及拉線排版
外墻洞石施工
外墻洞石的檢查及驗收。
